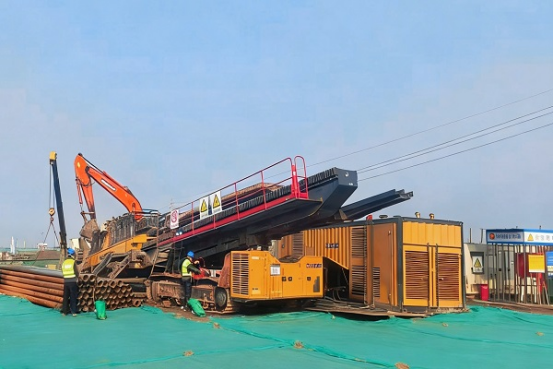

渤海之濱,春潮涌動。3月20日,四分公司承建的河北華電昌黎500MW海上光伏項目施工現場一派繁忙:鉆機高效運轉、吊裝精準就位、焊花熠熠飛濺……各項施工任務協同高效推進。
昌黎海上光伏項目定向鉆穿越總長4.2千米、共12段。受汛期、禁漁期及環保管控影響,有效作業窗口極為有限。加之地質軟硬交替,塌孔、卡鉆、漏漿風險突出。面對挑戰,項目全體人員迎難而上,緊盯進度關、守牢安全關,全力以赴保障5月份高質量按期交工。
春節期間不停工、不斷檔,全程保持高效作業狀態。3月3日以來,項目部細化工期節點,倒排至日、責任到人,以日保周、以周保月?!艾F(xiàn)在不是按天排計劃,而是按小時盯節點——每天早6點碰頭會,晚10點核進度?!表椖拷?jīng)理安浩康介紹。項目部常態化開展地質研判與工藝優化專題會,動態調整定向鉆參數;春節后增配12名作業人員、1臺定向鉆機及全套配套設備,全面實行雙臺班24小時連續作業;同步前置海陸纜轉換井預制、J型管安裝等關鍵工序,實現多線并行、無縫銜接。項目整體建設節奏明顯加快,跑出了海上光伏施工“加速度”。截至目前,項目定向鉆穿越工程已完成73%,2#、3#海纜敷設準備工作全面就緒,220kV陸上升壓站配套接口工程同步高效推進。
安全是海上施工的生命線。項目部牢牢守住安全底線,針對海域施工特點,嚴格落實每日“三查一交底”:嚴查鉆機設備運轉、嚴查實時潮位風速、嚴查現場作業行為,安全交底直接搬到施工一線,現場講風險、明規范,實現項目安全生產持續平穩可控,榮獲華電河北公司“安全衛士”稱號。
河北華電昌黎海上光伏項目圍堰區定向鉆穿越及海纜敷設工程,位于河北省秦皇島市昌黎縣灤河口海域,施工內容涵蓋定向鉆穿越、海纜敷設、海陸轉換系統建設等全鏈條作業任務。(靳森虎、趙小麗)
